نصب و راه‌اندازی کمپرسور باد؛ یک راه‌اندازی خوب قبل از ورود دستگاه شروع می‌شود: مسیر حمل، کف، تهویه، تغذیه برق، لوله‌کشی و دسترسی سرویس باید آماده باشند. صورت‌جلسه تحویل لازم است تا روشن شود دستگاه در چه شرایطی و با چه نتیجه‌ای وارد کار شده است.

در پنج خط

  • یک راه‌اندازی خوب قبل از ورود دستگاه شروع می‌شود: مسیر حمل، کف، تهویه، تغذیه برق، لوله‌کشی و دسترسی سرویس باید آماده باشند.
  • فضا باید علاوه بر نصب، امکان دسترسی سرویس را فراهم کند.
  • باز بودن یک پنجره تضمین تهویه کافی نیست.
  • گزارش تأیید برق و حدود مجاز سازنده را قبل از راه‌اندازی بگیرید.
  • این راهنما برای برنامه‌ریزی و کنترل تحویل است.

نصب و راه‌اندازی کمپرسور باد؛ پاسخ کوتاه

خیر. فضای بازشدن درها، خارج کردن قطعات، تهویه و مسیر حمل هم لازم است.

در یک نصب فرضی، کمپرسور از در ورودی عبور می‌کند اما پس از جانمایی، راه بیرون آوردن فیلتر و رادیاتور مسدود است. نقشه نصب را فقط با ابعاد بدنه نکشید؛ پاکت فضای سرویس، مسیر خروج هوای گرم و حمل قطعه جایگزین را هم روی نقشه بیاورید.

قبل از ورود دستگاه یک بار مسیر را قدم بزنید

از محل تخلیه تا نقطه نصب، عرض مسیر، گردش تجهیز و امکان حمل ایمن را توسط تیم مربوط کنترل کنید. بعد مسیر سرویس و خروج هوای گرم را در جهت مخالف بازبینی کنید؛ گاهی تجهیز وارد می‌شود ولی قطعه بزرگ بعداً از اتاق بیرون نمی‌آید. اگر اتاق مشترک با خشک‌کن یا تابلو برق است، اثر گرمای متقابل و دسترسی اضطراری هم در طراحی بررسی شود. پیش از روشن کردن، تکلیف مسئول تایید برق، لوله، تهویه و کنترل مدارک روشن باشد.

جدول تصمیم: صورت‌جلسه راه‌اندازی

موضوعدلیل بررسیاقدام قابل پیگیری
مسیر استقرارفضا باید علاوه بر نصب، امکان دسترسی سرویس را فراهم کندابعاد دسترسی و مسیر خروج مصرفی‌ها را روی نقشه مشخص کنید.
هوای گرمبازگردش هوای خروجی می‌تواند خنک‌کاری را مختل کندمسیر ورودی و خروجی را با مشخصات حرارتی مدل بررسی کنید.
تأیید برقتغذیه، حفاظت و اتصال زمین نیازمند بررسی متخصص‌اندگزارش تأیید برق و حدود مجاز سازنده را قبل از راه‌اندازی بگیرید.
صورت‌جلسهاولین داده‌های پایدار برای مقایسه بعدی ارزش دارندفشار، دما، بار، شرایط محیط و پذیرش مسئول تحویل ثبت شود.
چهار معیار صورت‌جلسه راه‌اندازی؛ نقشه نصب، تایید برق، تهویه، نتیجه تحویل
چهار معیار صورت‌جلسه راه‌اندازی؛ نقشه نصب، تایید برق، تهویه، نتیجه تحویل

فضای تعمیر را پیش از خرید روی نقشه بکشید

در یک نقشه ساده، فقط طول و عرض کمپرسور را رسم نکنید. درِ سرویس در زمان باز بودن، جهت بیرون آمدن قطعه، مسیر حرکت ابزار یا وسیله حمل و فضای دسترسی به تخلیه کندانس را نیز نشان دهید. اگر خشک‌کن و مخزن بعداً اضافه می‌شوند، مسیر ارتباط آن‌ها با مصرف‌کننده و امکان تعمیر مستقل را پیش‌بینی کنید. در سالن اجاره‌ای، قبل از سفارش روشن کنید تغییر ساختمانی یا برق نیازمند هماهنگی است یا نه. فاصله واقعی مجاز را از نقشه همان مدل بگیرید. توصیه کلی «کمی فاصله بگذارید» برای تحویل کار قابل کنترل نیست؛ نقشه‌ای با مقادیر تأییدشده مبنا قرار گیرد.

برق موجود چگونه وارد تصمیم می‌شود؟

روی برگه استعلام «تک‌فاز» یا «سه‌فاز» بنویسید، اما به همان یک واژه اکتفا نکنید. وضعیت تغذیه واقعی، بارهای دیگری که هم‌زمان روشن می‌شوند، مسیر تا تابلو و شرایط راه‌اندازی می‌تواند انتخاب را محدود کند. کاربر معمولی نباید با آزمون و خطا کلید حفاظتی را عوض کند تا موتور راه بیفتد. مشخصات موتور و روش راه‌اندازی را به برقکار دارای صلاحیت بدهید و تایید تناسب با محل را دریافت کنید. اگر باید برای تامین برق کار انجام شود، آن هزینه و زمان را جزو پروژه ببینید. دستگاهی که از نظر هوادهی مناسب است ولی در محل قابل راه‌اندازی نیست، با تخفیف خرید به دستگاه مناسبی تبدیل نمی‌شود.

محیط کار بخشی از مشخصات خرید است

هنگام ارزیابی یک دستگاه، دمای داخل اتاق، امکان ورود هوای تازه، گردوغبار و مسیر هوای گرم را جزو مشخصات واقعی بنویسید. داده کارخانه معمولاً برای شرایط تعریف‌شده است. اگر محل کار با آن شرایط تفاوت دارد، درخواست اصلاح ظرفیت یا تأیید سازنده باید قبل از خرید مطرح شود. انتقال ماشین به گوشه‌ای بسته ممکن است به‌ظاهر فضای اشغالی را کم کند ولی هزینه سرویس یا دفع حرارت را بالا ببرد. در بررسی حضوری، فقط محل نصب امروز را نبینید؛ فضایی را که تکنسین برای بازدید و خارج کردن قطعه نیاز دارد نیز روی نقشه مشخص کنید. ثبت شرایط محل کمک می‌کند عیب طراحی اتاق به اشتباه به قطعه نسبت داده نشود.

تفاوت مشاهده اپراتور با کار فنی

خواندن نمایشگر، ثبت زمان یک صدا یا عکس گرفتن از پلاک بیرونی معمولاً اطلاعات مفیدی می‌دهد؛ بازکردن لوله تحت فشار یا دست‌بردن داخل تابلو ماهیت دیگری دارد. در فرم بازدید تعیین کنید چه شخصی مجاز به کدام اقدام است و چه کسی ایمن‌سازی را تأیید می‌کند. دستگاهی که خاموش به نظر می‌رسد ممکن است فشار ذخیره داشته باشد یا با فرمان خودکار دوباره راه بیفتد. دستور سازنده و رویه محل برای جداسازی انرژی، جلوگیری از راه‌اندازی ناخواسته و تحویل به فرد صلاحیت‌دار ملاک است. اگر نشانه خطر وجود دارد، جمع‌کردن داده‌های بیشتر به قیمت تکرار کار ناایمن ارزش ندارد. شرح آنچه از بیرون دیده شده برای شروع پذیرش کفایت می‌کند.

آزمون تحویل را به شکایت اولیه پیوند دهید

اگر شکایت «کمبود باد کنار ابزار در شیفت شلوغ» بوده است، روشن شدن کمپرسور در ساعت تعطیلی برای بستن پرونده کافی نیست. در صورت امکان و با شرایط ایمن، معیار قابل مشاهده‌ای تعیین کنید که به همان مشکل وصل باشد: فشار تحت بار در نقطه تعریف‌شده، نبود خطای قبلی در وضعیت مشابه یا پایدار ماندن پارامتری که قبلاً افت داشت. نتیجه باید همراه شرایط محیط و محدودیت آزمون ثبت شود. اگر تولید اجازه تکرار حالت اصلی را نمی‌دهد، در گزارش بنویسید چه چیزی هنوز در بهره‌برداری باید پایش شود. این روش به خریدار و تعمیرکار کمک می‌کند «اقدام انجام‌شده» را با «نتیجه تأییدشده» یکی نگیرند.

مثال محاسباتی یا میدانی: نقشه اتاق با فضای سرویس

فرض‌های این مثال

در طرح فرضی، پس از قرار گرفتن کمپرسور نزدیک دیوار راه عبور افراد باقی است اما درِ سرویس تا انتها باز نمی‌شود. جانمایی روی نقشه در نگاه اول قابل قبول بوده است.

برداشت از داده‌ها

مسیر سرویس با مسیر عبور یکسان نیست. فضای حرکت در، بیرون آمدن المنت یا رادیاتور و دسترسی حمل باید با نقشه ابعادی مدل بررسی شود.

اگر چرخاندن دستگاه دسترسی را بهتر کند، اثر آن بر مسیر هوای گرم و طول لوله دوباره ارزیابی شود؛ یک مزیت ممکن است محدودیت دیگری بسازد.

محدوده نتیجه

ابعاد مجاز و الزامات برق، حمل و حفاظت را از نقشه و دستور رسمی مدل بگیرید؛ این مثال فاصله نصب تجویز نمی‌کند.

قبل از ورود تجهیز، طرح را با مسئول نصب و نگهداری امضا و در تحویل نهایی فشار و دما و شرایط کار ثبت کنید.

کاربرگ «نقشه اتاق با فضای سرویس» با تفکیک داده ورودی، نتیجه و محدودیت مثال
کاربرگ «نقشه اتاق با فضای سرویس» با تفکیک داده ورودی، نتیجه و محدودیت مثال

نکات تکمیلی از پرونده همین موضوع

پلان را از سرویس شروع کنید

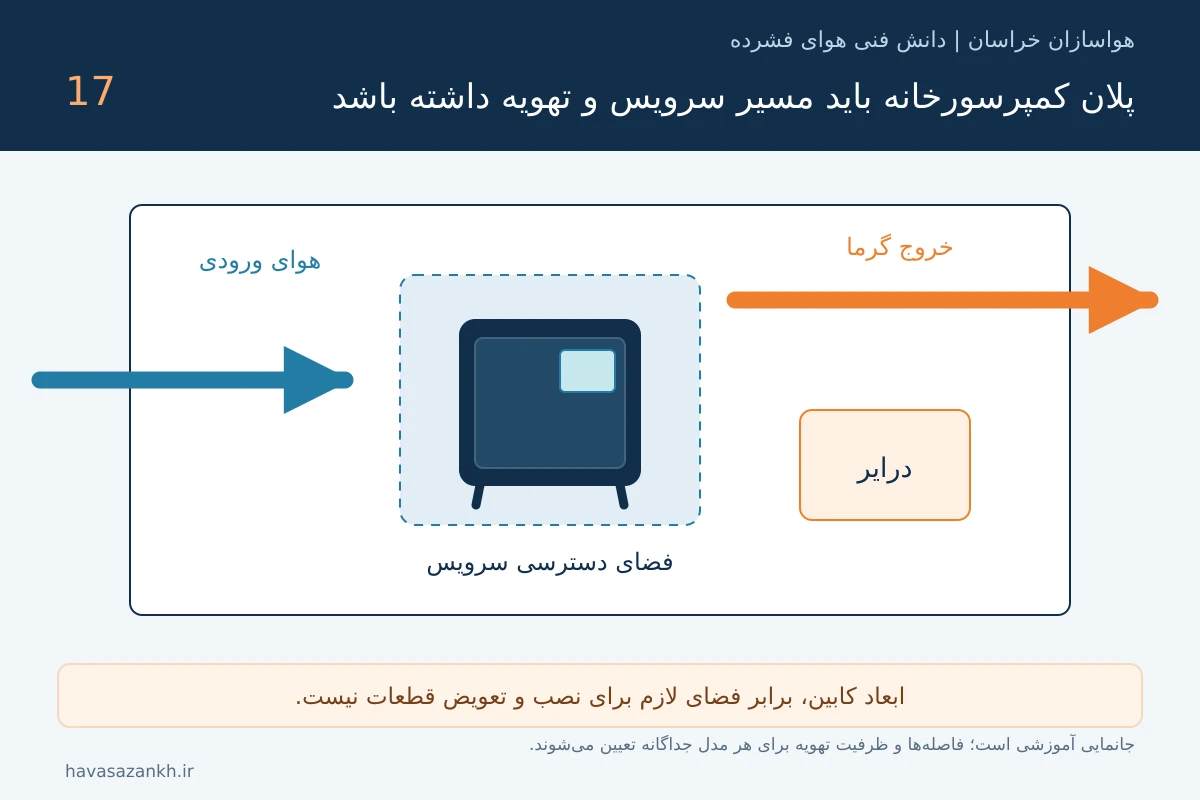

محل بازشدن درها، بیرون‌آوردن فیلتر، دسترسی به تابلو و مسیر جابه‌جایی قطعات را روی پلان مشخص کنید. فاصله دقیق تابع مدل و دفترچه است. قرارگرفتن یک دیوار نزدیک رادیاتور یا در سرویس می‌تواند بهره‌برداری از کابین ظاهراً مناسب را دشوار کند.

فونداسیون، تحمل کف، لرزش، صدای محیط و مسیر ورود دستگاه هم بررسی شوند. تجهیزات نباید راه خروج یا مسیر کاری افراد را مسدود کنند. برای مخزن، دسترسی بازرسی، پلاک و تخلیه در نظر گرفته شود؛ پنهان‌کردن مخزن در گوشه غیرقابل‌دسترسی کار نگهداری را سخت می‌کند.

هوای گرم را به ورودی برنگردانید

مسیر ورود هوای تازه و خروج هوای گرم باید به‌گونه‌ای باشد که گردش مجدد محدود شود. مقاومت لوور، توری، کانال و زانوها بر جریان اثر دارد. اضافه‌کردن کانال به فن دستگاه بدون بررسی فشار استاتیک مجاز، ممکن است خنک‌کاری را بدتر کند.

هر کانال یا فن کمکی باید با مشخصات سازنده و شرایط نصب انتخاب شود. بازگذاشتن در کابین راهکار دائمی تهویه نیست و ممکن است مسیر طراحی‌شده هوا و کنترل صدا را تغییر دهد. دمای واقعی ورودی کمپرسور در بار کامل باید ثبت شود.

یک برآورد آموزشی برای فهم اندازه مسئله

اگر گرمای دفعی فرضی ۲۰ کیلووات باشد و افزایش دمای هوای تهویه را ۱۰ درجه بگیریم، با چگالی حدود ۱٫۲ کیلوگرم بر مترمکعب و گرمای ویژه حدود ۱ کیلوژول بر کیلوگرم‌کلوین، دبی نظری تهویه حدود ۱٫۶۷ مترمکعب بر ثانیه یا ۶۰۰۰ مترمکعب بر ساعت می‌شود.

رابطه Q=P÷(ρ×cp×ΔT) فقط برآورد ساده تراز حرارتی است. گرمای واقعی باید از اطلاعات پکیج و تجهیزات دیگر گرفته شود و افت کانال، شرایط محیط و محدودیت سازنده هم محاسبه شوند. این مثال، ظرفیت فن پیشنهادی برای یک دستگاه مشخص نیست.

مسیر تصفیه و مخزن را یکپارچه طراحی کنید

محل جداکننده، مخزن تر یا خشک، درایر و فیلتر تابع نیاز فرایند و کنترل است. باید دبی لحظه‌ای عبوری از درایر و افت هر تجهیز روشن باشد. بای‌پس سرویس در صورت نیاز باید منطق مشخص و برچسب وضعیت داشته باشد تا هوای نامناسب ناخواسته به خط حساس نرسد.

کندانس از نقاط مختلف جمع می‌شود و نیازمند مسیر تخلیه مناسب است. شلنگ خروجی نباید راه عبور یا نقاط خطر ایجاد کند. در کمپرسور روغنی، مدیریت کندانس را همراه تجهیزات اصلی سفارش دهید.

اشتباهات رایج

  • جا شدن بدنه بین دو دیوار معیار کافی نیست.
  • باز بودن یک پنجره تضمین تهویه کافی نیست.
  • اندازه سیم یا کلید از روی یک جدول عمومی این راهنما انتخاب نشود.
  • روشن شدن دستگاه به معنی تحقق دبی و فشار قراردادی نیست.

این راهنما برای برنامه‌ریزی و کنترل تحویل است. تنظیم حفاظت، کار برقی و آزمون تحت فشار را تیم صلاحیت‌دار بر اساس مدارک دستگاه انجام می‌دهد؛ مقادیر حدسی برای راه‌اندازی مجاز نیست.

نگهداری و افزایش عمر

صورت‌جلسه را چه زمانی ببندیم؟

بعد از ثبت رفتار پایدار و مطابق شرایط توافقی، مدارک و آموزش‌های مجاز تحویل شود. اگر یک مصرف‌کننده هنوز نصب نشده، نتیجه تحویل محدود به شرایط فعلی است. این محدودیت را بنویسید تا در توسعه بعدی، ظرفیت و عملکرد از روی سندی با دامنه اشتباه قضاوت نشود.

چه زمانی سراغ تعمیر یا قطعات یدکی برویم؟

اگر در راه‌اندازی فشار، دما، لرزش یا عملکرد حفاظت با شرایط مجاز همخوانی ندارد، تحویل را صرفاً با امضای فرم کامل نکنید. فرد صلاحیت‌دار علت را بررسی و نتیجه را ثبت کند. تغییر تنظیمات برای پنهان کردن علامت، جای رفع نقص نصب یا ماشین نیست.

قطعات مصرفی اولیه و کدهای تامین را در پایان راه‌اندازی به مسئول نگهداری بدهید. اگر یک بخش هنوز آزمون نشده، موعد و مسئول کنترل آن روشن باشد. برای افزودن تجهیز بعدی، محدودیت طراحی برق و شبکه دوباره بررسی شود.

نقشه تحویل به واحد بهره‌برداری

روی نقشه نام دستگاه‌ها، جهت مسیر و نقاط مجاز بازدید مشخص باشد. در کنار آن، محدوده مسئولیت برق، مکانیک و بهره‌برداری نوشته شود. اگر توقف اضطراری یا دسترسی سرویس با واحد دیگری مشترک است، این وابستگی در آموزش محل ذکر شود. هدف این است که مجری نصب وقتی پروژه را ترک کرد، تیم تولید برای هر مشاهده غیرعادی بداند از کدام مرجع یا فرد مجاز کمک بگیرد.

چگونه از روز اول داده مرجع بسازیم؟

وقتی راه‌اندازی پایان یافت، یک وضعیت پایدار با بار مشخص را ثبت کنید. فشار، دمای محیط، دمای گزارش‌شده، ساعت و مصرف‌کننده‌های روشن معلوم باشند. این داده در آینده وقتی اپراتور می‌گوید «دستگاه گرم‌تر شده» یک مرجع می‌دهد. بدون چنین مبنایی ممکن است تغییر عادی بار با خرابی اشتباه گرفته شود. ابزار اندازه‌گیری و روش ثبت هم روی برگه بیاید. برگه تحویل محدودیت آزمون را صادقانه نشان دهد.

در فضای نصب علامت‌های خوانا و مسیرهای مجاز بازدید و تخلیه مشخص باشند. نقشه‌ای که با اجرای واقعی متفاوت است، هنگام تعمیر خطر خطا دارد؛ اگر جانمایی تغییر کرده نسخه نهایی اصلاح شود. شرایط برق، حفاظت و فشار مجاز از مدارک واقعی می‌آیند و این راهنما عدد اجرایی برای آن‌ها صادر نمی‌کند. هنگام توسعه بعدی، اطلاعات راه‌اندازی نخست به تشخیص اینکه شبکه تغییر کرده یا دستگاه افت کرده کمک می‌کند.

اگر شیفت تحویل کامل نیست

گاهی کارخانه در زمان راه‌اندازی هنوز همه مصرف‌کننده‌ها را آماده نکرده است. تحویل اولیه در این حالت می‌تواند کارکرد پایه را نشان دهد ولی جای آزمون در بار کامل توافق‌شده را نمی‌گیرد. روی صورت‌جلسه بنویسید چه مواردی امروز بررسی شد و چه مواردی به آماده‌شدن تولید موکول می‌شود. این تقسیم مسئولیت از اختلاف بعدی میان نصاب، فروشنده و بهره‌بردار جلوگیری می‌کند.

پرسش‌های متداول

آیا ابعاد بدنه برای جانمایی کافی است؟

خیر. فضای بازشدن درها، خارج کردن قطعات، تهویه و مسیر حمل هم لازم است.

برق را از روی اسب بخار انتخاب کنیم؟

خیر. طراحی و تایید تغذیه وظیفه متخصص با مدارک همان دستگاه است.

کمپرسور باید کجا قرار گیرد؟

محلی مطابق الزامات سازنده، دسترسی سرویس، تهویه، کف و مسیر ایمن؛ فاصله عمومی ثابت ندهید.

تخلیه کندانس را به کجا ببریم؟

مسیر و دفع مناسب مطابق شرایط محل و نوع کندانس طراحی شود.

آیا تست روشن شدن کافی است؟

خیر. فشار، بار، دما و نتیجه کارکرد در شرایط توافقی هم باید ثبت شود.

در تحویل چه بخواهیم؟

نقشه، مشخصات، آموزش مجاز کاربر، گزارش آزمون و برنامه سرویس.

اگر حفاظت عمل کرد چه کنیم؟

طبق دستور سازنده توقف و ارزیابی کنید؛ حفاظت را دور نزنید.

راه‌اندازی و فروش جداست؟

دامنه نصب و راه‌اندازی و مسئول هرکدام در پیش‌فاکتور روشن شود.

جمع‌بندی و گام بعدی

این راهنما برای برنامه‌ریزی و کنترل تحویل است. تنظیم حفاظت، کار برقی و آزمون تحت فشار را تیم صلاحیت‌دار بر اساس مدارک دستگاه انجام می‌دهد؛ مقادیر حدسی برای راه‌اندازی مجاز نیست.

قبل از ورود تجهیز، طرح را با مسئول نصب و نگهداری امضا و در تحویل نهایی فشار و دما و شرایط کار ثبت کنید.
